Власти Иркутска наконец рассказали непростую историю, связанную с закрытием двух котельных в Октябрьском районе города и переводе потребителей на центральное теплоснабжение от Ново-Иркутской ТЭЦ.
Напомним, о предстоящем закрытии локальных теплоисточников в высокими негативным воздействием на окружающую среду чиновники и энергетики объявили в начале ноября 2025 года. По словам ответственных лиц, после запуска центрального теплового пункта на улице 4-й Советской, две угольные котельные в этом районе будут закрыты, а жилые дома на улице Сибирской, Иркутский областной радиотелевизионный передающий центр ФГУП "РТРС" и филиал университета прокуратуры РФ переведут на теплоснабжение от Ново-Иркутской ТЭЦ. Однако, к удивлению горожан, в ноябре и декабре котельные продолжили дымить. Дымят они до сих пор.

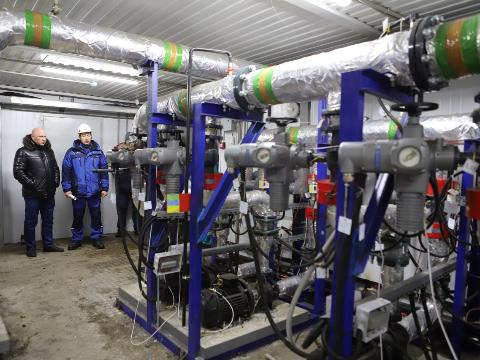

– Сначала запуск планировался 15 ноября, потом его сдвинули на 22 декабря, после чего – на 23 января, но центральный тепловой пункт до сих пор не работает должным образом, - сообщил заместитель мэра Иркутска - председатель комитета городского обустройства Сергей Гаврин.
Поначалу специалисты ссылались на "пуско-наладочные работы" и прочие "хлопоты" по переводу потребителей на центральное теплоснабжение. Но теперь выяснилось, что причина не в этом, а проблема оказалась более значительной, чем считалось ранее.
Энергетики признались, что при пробном запуске центрального теплового пункта обнаружилась проблема в программном обеспечении, которая исключала возможность работы оборудования в автоматическом режиме. Допущенные разработчиками ошибки оказались настолько "фундаментальными", что теперь программисты меняют программное обеспечение всего комплекса. На эту работу у них уйдет от трех недель до шести недель.
В администрации Иркутска накануне состоялась встреча по данному вопросу председателя комитета городского обустройства мэрии Сергея Гаврина с генеральным директором АО "Байкалэнерго" Владимиром Потаповым и представителями управляющей компании и подрядной организации. Они обсудили ход работ по исправлению ситуации и применение штрафных санкций к подрядчику за недобросовестное отношение к своим обязанностям.
- Ожидаем, что в ближайшее время будет переделано программное обеспечение и объект запустят в работу, – подчеркнул Сергей Гаврин.
Отметим, что сам проект по закрытию двух котельных и переводе потребителей на центральное теплоснабжение должны были завершить в январе 2027 года. Но основные работы, включая строительство того самого теплового пункта и прокладку новых тепловых и электросетей, а также закупку и монтаж оборудования подрядчики выполнили с опережением графика. Власти и горожане надеются, что все работы по подключению к центральному теплоснабжению завершаться уже этой весной. То есть, почти на год раньше срока.
Ну а недисциплинированных иркутян чиновники оштрафовали на полтора миллиона рублей за нарушение городских правил благоустройства.
