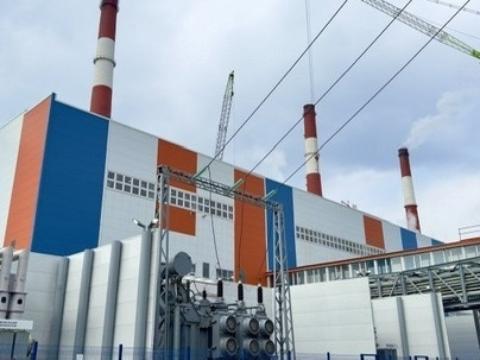

Владивостокская ТЭЦ-2, обеспечивающая электро- и теплоснабжение столицы ДФО, перейдёт к следующему этапу модернизации в ускоренные сроки.
Правительство РФ приняло решение скорректировать график второго этапа модернизации Владивостокской ТЭЦ-2.
Согласно обновлённым срокам, ввод второго турбоагрегата (ТГ-2) мощностью 120 МВт и начало поставок мощности на оптовый рынок запланированы на 1 июня 2026 года. Ранее эти работы планировалось завершить к январю 2028 года.
Проект предусматривает замену трёх турбоагрегатов электрической мощностью по 120 МВт каждый, а также установку трёх новых котлоагрегатов тепловой мощностью 190 Гкал/ч.
В настоящее время общая установленная мощность станции составляет 559 МВт. После завершения модернизации показатель вырастет до 574 МВт.
Работы на ТЭЦ-2 стартовали в 2021 году, первый этап модернизации был завершён в 2024 году. Станция входит в число ключевых объектов энергосистемы Дальнего Востока и является одним из проектов холдинга «РусГидро».
