В Иркутске продолжается реализация нескольких стратегически важных проектов

За последнюю неделю в Иркутске при реализации нескольких стратегически важных для города инфраструктурных проектов по строительству новых трубопроводов и канализационных напорных коллекторов, выполнены следующие работы:

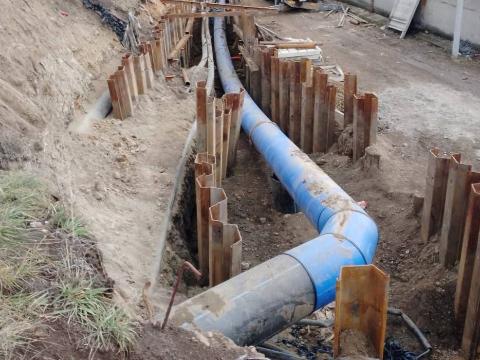

Напорные трубопроводы от КНС-20а по улицам Баррикад – Рабочего Штаба до КОС правого берега. Готовность – 95,1%

Погружение 8 тонн шпунта;
Демонтаж 109,1 тонны шпунта;
Демонтаж 5,1 тонны распорной системы;
Разработка 164 куб. м грунта котлованов;
Водоотведение – 980 куб. м;
Гидроизоляция – 10 кв. м.

Напорный трубопровод Ду-225 от КНС-21 до Космического проезда с устройством КНС «Нижний Бьеф». Готовность – 92,7%

Разборка 260 кв. м асфальта;
Устройство 1150 куб. м котлована;
Перевозка 1150 куб. м грунта;
Планировка 400 кв. м территории;
Устройство 82 кв. м забирки на котлованах;
Устройство 2,2 тонны распорной системы на котлованах;
Погружение 88 метров железобетонных и металлических свай;
Открытая прокладка 12 метров трубы диаметром 315 мм;
Прокладка 93,2 метра трубы диаметром 560 мм открытым способом;
Обратная засыпка песчано-гравийной смесью – 1190 куб. м;
Устройство монолитной камеры № 28/1 – 23,2 куб. м;
Отделочные работы – 4%;
Отопление и вентиляция – 8%.

Самотечный канализационный трубопровод от территории ИВВАИУ до коллектора по улице Баррикад. Готовность – 97,2%

Монтаж 4 метров трубопровода;
Извлечение 40,9 тонны шпунта;
Демонтаж 0,1 тонны распорной системы;
Разработка 95 кв. м грунта;
Обратная засыпка – 620 куб. м;
Водопонижение – 11760 куб. м;
Монтаж 8 колодцев;
Гидроизоляция 21,6 кв. м колодцев и лотковой части.
